外壁塗装の「乾燥時間」とは何か?なぜこれが大事なのか?

「乾燥時間」という言葉を聞いても、何となくしか意味を理解していない方も多いのではないでしょうか。まずは「乾燥とは何か」という基本から整理しておきましょう。
「乾く」と「硬化する」は違う
塗装の世界では、「乾く」ことと「硬化する」ことは異なります。この違いを知っておくことが、乾燥時間の重要性を理解する第一歩です。
表面が乾いて触れるようになった状態を「指触乾燥(してん かんそう)」といいます。指で触れてもつかない程度の状態ですが、これはあくまで表面の話です。内部ではまだ溶剤や水分が残っていて、塗膜としての強度や防水性はまだ本来のレベルに達していません。
完全に硬化した状態になって初めて、塗料は設計通りの性能を発揮します。この完全硬化には、塗料の種類によって数時間から数日かかることがあります。
「見た目が乾いているから大丈夫」という判断が、実は品質低下の引き金になりうるのです。
なぜ乾燥時間が塗装品質を左右するのか
塗膜(塗料が乾いて形成される保護層)は、乾燥・硬化する過程で外壁材にしっかり密着し、本来の耐久性・防水性を発揮するようになります。この密着がきちんと形成されるかどうかが、塗装品質の根幹です。
乾燥が不十分な状態で次の塗料を重ねてしまうと、下の層の硬化が妨げられます。上からの重さや化学反応によって下層の乾燥が抑制され、塗膜全体の性能が低下してしまいます。
逆に、各工程の乾燥時間を正しく守ることで、塗膜は外壁材にしっかりと密着し、長期間剥がれにくい状態が保たれます。「乾燥時間を守ることは手間ではなく、品質の保証そのもの」と理解しておくとよいでしょう。
3回塗りの工程と乾燥の関係

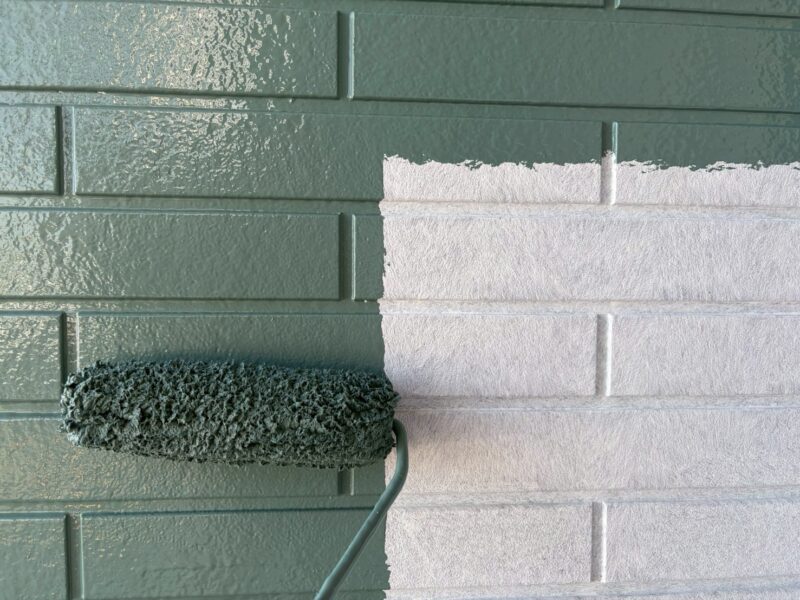

外壁塗装は一般的に、下塗り・中塗り・上塗りの3工程で行われます。それぞれの工程の間に乾燥時間が必要で、塗料の種類や気温によって異なりますが、各工程の乾燥に数時間から翌日程度かかることがほとんどです。
つまり、3回の塗装工程と乾燥時間を合わせると、塗装だけでも最低3日以上は必要になります。足場の設置・高圧洗浄・下地処理・点検・解体を加えると、標準的な工期が1〜2週間程度になる理由が分かるでしょう。
「職人が現場にいない日がある」「作業が止まっている」ように見える日は、多くの場合、乾燥管理のための時間です。工期の長さは手抜きではなく、品質を守るための必然といえます。
乾燥時間が足りないと何が起きるのか?
「乾燥が大事」とは分かっていても、実際に何が起きるのかをイメージできないと、なかなか実感が湧かないものです。乾燥不足が招く具体的なトラブルを確認しておきましょう。
乾燥不足が招く塗膜のトラブル
乾燥が不十分なまま次の工程に進むと、塗膜にさまざまな問題が現れます。

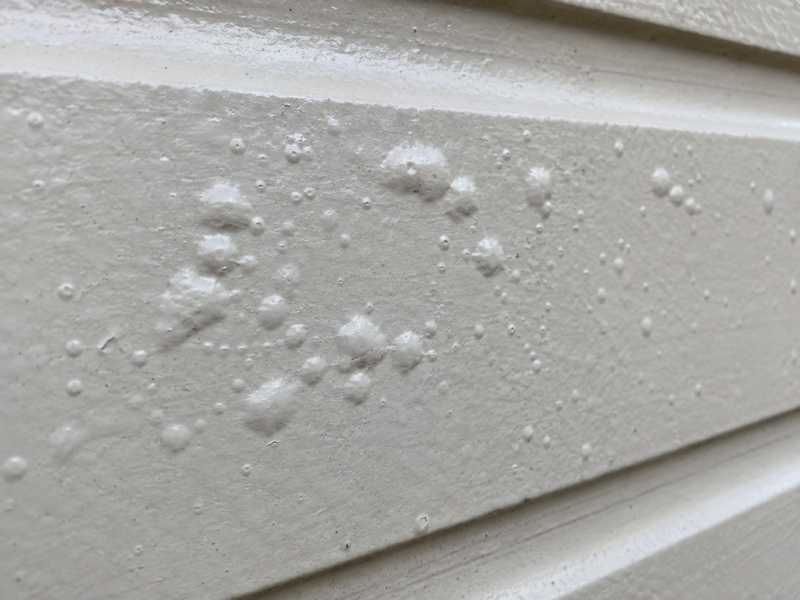

気泡・ピンホール 下層に残っていた溶剤や水分が、上層の塗膜を突き破って逃げようとするときに、塗膜表面に小さな穴や膨らみが生まれます。 |

塗膜のちぢみ・シワ 下層が十分に乾いていない状態で上層の皮膜が先に形成されると、下から押される力と上の皮膜が引っ張る力のバランスが崩れ、表面がよれたようになります。 |

色ムラ・艶ムラ 乾燥状態が面によって不均一だと発生することがあります。仕上がりの見た目に直接影響するため、施主が最初に気づきやすいトラブルのひとつです。 |
|
早期剥離・密着不良のリスク
乾燥不足による問題の中で、最も深刻なのが早期剥離と密着不良です。
下塗り(外壁材と塗料をつなぐ接着剤的な役割を持つ最初の層)が十分に乾いていない状態で中塗りを重ねると、下塗りが外壁材にしっかり密着する前に次の層に覆われてしまいます。この状態では、外壁材と塗膜全体の密着が弱く、施工から数年で塗膜が浮いたり剥がれたりするリスクが高まります。
「早期剥離」が起きると、再塗装が必要になります。工事をやり直すとなれば、足場を組み直す費用も含めて大きなコストがかかります。乾燥不足による施工不良は、多くの場合「業者の工程管理の問題」として現れるものです。
防水機能への影響
塗膜が均一に硬化しないと、防水層としての機能にムラが生じます。部分的に硬化が不十分な箇所では塗膜が薄かったり、密度が低かったりするため、雨水が浸入しやすい状態になります。
外壁の防水機能が低下すると、外壁材が水分を吸収しやすくなり、ひび割れや腐食・コケや藻の繁殖といった連鎖的な問題につながります。
「見た目はきれいに仕上がっているのに、数年後から雨漏りの症状が出てきた」というケースの原因のひとつに、乾燥不足による防水機能の欠損が挙げられることがあります。
塗料の種類によって乾燥時間はどう変わるのか?
「乾燥時間」はひとくくりに語れるものではなく、使用する塗料の種類によって大きく変わります。自分の家にどんな塗料が使われているかを知っておくと、業者の工程説明がより理解しやすくなるでしょう。
水性塗料と溶剤系塗料の乾燥の違い
外壁塗装で使われる塗料は、大きく「水性塗料」と「溶剤系塗料(シンナー系)」に分けられます。
|
|
|
どちらが優れているかではなく、建物の状態・塗料のグレード・施工条件に合わせて選ばれるものです。乾燥時間の違いを知っておくと、工程の進み方への理解が深まります。
1液型と2液型の硬化の仕組みの違い
塗料にはもうひとつの分類があります。「1液型」と「2液型」という区分です。
|
|
|
|
グレード(シリコン・フッ素・無機)と乾燥時間の関係
塗料のグレードが上がるほど、硬化の仕組みが複雑になり、乾燥時間の管理がより重要になる傾向があります。
シリコン系塗料は比較的汎用性が高く、乾燥時間の管理もそれほど難しくありません。一方、フッ素系・無機系といった高耐久塗料は、温度・湿度の管理が特に重要な製品が多く、条件が整わない環境での施工は性能に影響することがあります。
「良い塗料を使っているからこそ、乾燥時間の管理が欠かせない」というのは、逆説的に聞こえるかもしれませんが、高グレード塗料ほど施工環境への要求が高いのは事実です。高い塗料を選ぶなら、それを正しく扱える業者かどうかの確認が不可欠です。
天候・気温・湿度は乾燥時間にどう影響するのか?
外壁塗装は屋外で行われる工事である以上、天候・気温・湿度の影響を避けることはできません。これらが乾燥にどう作用するのかを知っておくと、工期が延びたときの理由が腑に落ちるでしょう。
雨天・降水が与える影響
塗料が完全に乾燥する前に雨が当たると、塗膜が流れたり白濁したりする原因になります。塗装当日だけでなく、乾燥中の翌日以降も雨への注意が必要です。
養生(ビニールシートなどで外壁を覆う作業)によってある程度は雨を防げますが、養生でカバーできない面や、強い雨・横殴りの雨には対応しきれない場合があります。
雨の日や雨が予報されている日に塗装工事を強行する業者には注意が必要です。品質を守るためには、降水の可能性がある日は基本的に塗装を中断するのが正しい判断です。工事中に「今日は天気が怪しいけれど、急いで仕上げます」という姿勢の業者は、乾燥管理より工期を優先している可能性があります。
気温が低い・高い場合の影響
気温は塗料の乾燥スピードに直接影響します。
|
|
|
気温が5℃以下になると、塗料の乾燥・硬化が極端に遅くなります。場合によっては正常に硬化しないこともあり、冬の寒い日に塗装を行うと、翌日になっても塗膜がきちんと固まっていないという事態が起きることがあります。
逆に、真夏の直射日光が当たる環境で気温が35℃を超えると、今度は乾燥が早すぎる問題が起きます。表面だけが先に乾いてしまい、内部の溶剤が逃げ場を失って気泡やムラが生じやすくなります。
適切な施工温度は概ね5〜35℃程度とされています(製品によって異なります)。熟練した職人は、季節・時刻・日当たりを考慮しながら塗装のタイミングを調整しています。
湿度が高い場合の影響
湿度が高い環境でも、乾燥には悪影響が出ます。
湿度が高いと塗膜の表面に水分が残りやすく、塗料の乾燥・硬化が妨げられます。特に溶剤系塗料では「白化(ブラッシング)」という現象が起きることがあります。溶剤が蒸発するときに周囲の水分を巻き込み、塗膜が白くかすんだような仕上がりになる現象です。
梅雨の時期の外壁塗装が難しいとされるのも、この湿度の問題が大きく関係しています。「梅雨を避けた方が良い」と言われることがありますが、梅雨でも施工できる塗料や工法はあります。重要なのは、天候に合わせてスケジュールを柔軟に調整できる業者かどうかです。
外壁塗装の工期が延びるのはなぜ?乾燥待ちと天候の関係
「思ったより工事が長引いている」と感じる施主の方は少なくありません。工期が延びる背景には、乾燥時間と天候という2つの大きな要素があります。
標準工期の目安と乾燥時間の内訳
|
ただし、この「14日」の大半は実は塗装作業の時間ではありません。
|
① 足場の設置 |
|
② 高圧洗浄 |
|
③ 洗浄後の乾燥(1日程度) |
|
④ 下塗り |
|
⑤ 下塗りの乾燥 |
|
⑥ 中塗り |
|
⑦ 中塗りの乾燥 |
|
⑧ 上塗り |
|
⑨ 上塗りの乾燥 |
|
⑩ 点検・足場解体 |
水色の工程(③⑤⑦⑨)が乾燥待ちの時間です。
|
天候不良による工期延長の現実
工期が当初の予定より延びる最も多い理由が、天候不良です。雨・強風・低温・高温は塗装工事の中断原因になりえます。特に梅雨・台風シーズンにかかると、予定通りに進まないことがほとんどです。
|
着工前に工程表を受け取り、「天候によって数日延びる可能性がある」という前提を業者と共有しておくことが、施主側の安心につながります。工期延長を告げられたとき、その理由を丁寧に説明してくれる業者かどうかも、信頼性の判断材料になります。
「急いでほしい」という要望と品質のトレードオフ
引っ越しの日程や来客の予定など、施主の都合で工期を短縮したいという要望は理解できます。ただし、乾燥時間を省くことはできません。
「急いでほしい」という要望に対して、「乾燥時間を短くすれば工期を縮められる」と応じる業者は危険です。乾燥時間を守れない工事は、品質低下のリスクを施主に押しつけることと同義です。
「この時期に完成させたい」という希望があれば、逆算して余裕を持った着工日を設定することを業者に相談しましょう。工期を守ることより品質を守ることの方が、長期的に施主にとって有益なのです。
乾燥時間を正しく管理している業者をどう見分けるか?
乾燥時間の重要性を理解したら、次は「その管理をきちんとしている業者かどうか」を見分けるポイントを押さえておきましょう。
見積もり・工程表での確認ポイント
業者の乾燥管理への姿勢は、見積もりや工程表の段階で確認できます。
|
✓ 各工程の乾燥時間が工程表に明示されているか 「下塗り→乾燥○時間→中塗り→乾燥○時間→上塗り」というように、乾燥のための時間が組み込まれているかを見ましょう。 |
|
✓ 下塗り・中塗り・上塗りの3回塗りが見積書に明記されているか 「塗装一式」などとまとめて記載されていると、回数が確認できません。 |
|
✓ 1日の工程に詰め込みすぎていないか 乾燥時間を確保しながら3工程をすべて同じ日に終わらせることは、現実的には難しいことが多いです。 |
工事中の乾燥管理を確認する方法
工事が始まってからも、乾燥管理をきちんとしているかどうかを確認することができます。
各工程が終わったタイミングで施工写真を共有してもらえるかを事前に確認しておきましょう。写真記録があれば、下塗り・中塗り・上塗りの工程がきちんと行われているかを施主側でも確認できます。
「今日中に全部仕上げます」「急いで仕上げます」という言葉が出てきた場合は、乾燥時間を省こうとしているサインかもしれません。急ぐことへの違和感は、正直に業者に伝えて構いません。
天候が怪しい日に作業を強行しようとする業者、または雨天の中で塗装を続けようとする業者にも疑問を持つべきでしょう。
自社施工の業者なら乾燥管理も一貫している
工事を下請けに丸投げする業者の場合、工程管理・乾燥確認の責任が元請けと下請けの間で曖昧になりがちです。元請けが現場にいない状況では、乾燥時間の管理が下請けの判断任せになることもあります。
自社施工の職人直営店であれば、現場を担当する職人が乾燥状態を直接確認しながら施工を進めます。打ち合わせから施工・完了確認まで同じチームが一貫して関わるため、工程管理の責任が明確です。
乾燥時間のような「見えない管理」をきちんと行えるかどうかは、自社施工かどうかに大きく関わっています。ペイントGOに登録している業者はすべて自社施工管理の職人直営店のみです。乾燥管理も含めた丁寧な施工を希望する方は、ぜひ一度ご確認ください。
まとめ
この記事では、外壁塗装における乾燥時間の意味・重要性から、乾燥不足が招くトラブル、塗料の種類・天候・気温・湿度との関係、工期が延びる理由の実態、そして信頼できる業者の見分け方までをお伝えしてきました。
乾燥時間は省くことのできない工程です。気泡・早期剥離・防水機能の低下といったトラブルは、多くの場合「乾燥不足」という工程管理の問題から生まれます。工期が長いのは、この乾燥時間をきちんと確保しているからこそです。
「急げば品質が下がり、品質を守れば時間がかかる」というのが外壁塗装の現実です。施主の立場としては、工期の長さや乾燥待ちの日を「正しい工事が行われているサイン」として捉えることが大切です。
信頼できる業者かどうかを確認するひとつの基準が、「乾燥時間を工程表に明示し、天候に合わせて柔軟に工期を調整できるかどうか」です。ペイントGOでは個人情報の入力なしで気軽に見積もりシミュレーションが可能です。まずはどんな業者がいるか、お気軽に確認してみてください。
